El certificado final de obra (CFO) es el documento técnico con el que los técnicos de la obra declaran que el edificio se ha construido conforme al proyecto y a la licencia concedida. Sin él no se puede pedir la licencia de primera ocupación ni la cédula de habitabilidad. Si compras una vivienda nueva, es uno de los papeles que debes ver antes de firmar la escritura y antes de recoger las llaves. Aquí te explicamos qué contiene, quién lo firma, cómo se tramita en Cataluña y cómo preparar la revisión de la casa para que los repasos queden por escrito.
En resumen
- El CFO lo firman la dirección de obra y la dirección de ejecución de la obra (arquitecto y arquitecto técnico o aparejador). Acredita que lo construido se ajusta al proyecto y a la licencia.
- No es la licencia de primera ocupación ni la cédula de habitabilidad: es el requisito previo para obtenerlas.
- Debe llevar dos anexos: las modificaciones hechas durante la obra y los controles de ejecución con sus resultados.
- En Cambrils, como en el resto de Cataluña, el CFO acompaña la solicitud de la cédula de habitabilidad de primera ocupación.
- Los repasos (pequeños defectos de acabado) se anotan en una lista y se fijan con plazo en el acta de recepción o por escrito antes de aceptar la entrega.
Tabla de contenidos
- Qué es el certificado final de obra y qué acredita
- Quién lo redacta y lo firma
- Qué contiene: los dos anexos obligatorios
- CFO, licencia de primera ocupación y cédula de habitabilidad
- Cómo se tramita en Cataluña y en Cambrils
- Qué puede retrasar o bloquear el certificado
- Del CFO a las llaves: acta de recepción y libro del edificio
- Lista de repasos de una vivienda de obra nueva
- Nuestra opinión: qué mirar antes de comprar
- Compra con la documentación clara
- Preguntas frecuentes
- Fuentes
Qué es el certificado final de obra y qué acredita
El CFO es un documento técnico-administrativo regulado en el anejo II.3 del Código Técnico de la Edificación, aprobado por el Real Decreto 314/2006. Certifica que la construcción se ha terminado conforme al proyecto y a la licencia urbanística, cumpliendo las normas de buena construcción.
En la práctica, es el “título” que cierra la fase de construcción. Tinsa lo describe como documento técnico y legal imprescindible para poder habitar una vivienda: sin él, la obra no se considera formalmente terminada ante la administración.
Conviene entender qué no es. El CFO no dice que el ayuntamiento haya autorizado vivir en la casa. Dice que los técnicos responsables de la obra confirman que se ha hecho como estaba aprobado. La autorización de uso es otro paso, que veremos más abajo.
Cuándo hace falta
Se necesita en obra nueva y en reformas de cierta envergadura que requieren proyecto y licencia. La Ley 38/1999 de Ordenación de la Edificación (LOE) establece que la construcción de edificios, las obras que se ejecuten en ellos y su ocupación precisan las licencias y autorizaciones administrativas que correspondan. Una reforma pequeña sin proyecto técnico no suele generar un CFO como tal.
Quién lo redacta y lo firma
No lo firma una sola persona. El Código Técnico de la Edificación lo define como el documento en el que la dirección de ejecución certifica que ha dirigido y controlado la construcción, y la dirección de obra certifica que se ha ejecutado conforme al proyecto autorizado y que está preparada para su uso adecuado.
En lenguaje de calle:
- Dirección de obra (arquitecto): responde del proyecto y de que la obra se ajusta a él. La ley le obliga a suscribir el acta de replanteo y el certificado final, según el artículo 12 de la LOE.
- Dirección de ejecución de la obra (arquitecto técnico o aparejador): controla cuantitativa y cualitativamente lo que se ejecuta: materiales, unidades de obra, pruebas.
- Promotor: no firma el certificado técnico, pero es quien debe tramitar después la documentación para ocupar la vivienda. Si quieres entender bien su papel, lo explicamos en nuestra guía sobre el promotor inmobiliario en una obra nueva.
Si durante la obra cambia alguno de los técnicos, el certificado debe reflejar quién dirigió cada fase. Es una pregunta razonable al comprar: pide ver quién firma.
Qué contiene: los dos anexos obligatorios
El Real Decreto 314/2006 exige que el CFO incluya dos documentos anejos:
- Descripción de las modificaciones introducidas durante la obra, con la comprobación de que siguen siendo compatibles con la licencia.
- Relación de los controles realizados durante la ejecución y sus resultados.
Un CFO sin estos anexos está incompleto. Además, el certificado suele identificar la obra, la parcela o el edificio, la licencia que lo ampara, la fecha de finalización y los datos colegiales de los técnicos.
Una vez terminada la obra, esta documentación de seguimiento, incluido el CFO, debe depositarse en el colegio profesional correspondiente o en la administración competente. Los colegios profesionales, además, aplican su visado: según la normativa común sobre visado colegial del Consejo Superior de Colegios de Arquitectos, el visado del CFO implica verificar la identidad y la habilitación profesional de los firmantes y la integridad formal del documento.
CFO, licencia de primera ocupación y cédula de habitabilidad
Aquí se concentra casi toda la confusión. Son tres piezas distintas que se encadenan.
| Documento | Quién lo emite | Qué dice | Para qué sirve |
|---|---|---|---|
| Certificado final de obra | Dirección de obra y dirección de ejecución | La obra se ha hecho conforme al proyecto y la licencia | Es requisito para pedir los dos siguientes |
| Licencia de primera ocupación | Ayuntamiento | La edificación es apta para uso residencial | Permite ocupar legalmente el inmueble |
| Cédula de habitabilidad (Cataluña) | Administración autonómica, tras la comunicación al ayuntamiento | La vivienda cumple las condiciones mínimas de habitabilidad | Transmitir la vivienda y dar de alta suministros |
La licencia de primera ocupación es el acto administrativo con el que el ayuntamiento acredita que la edificación es apta para el uso habitacional. El CFO, en cambio, es un documento técnico que acredita que la construcción ha terminado. Tinsa indica además que el CFO es requisito imprescindible para solicitar la licencia de primera ocupación y la cédula de habitabilidad en las comunidades autónomas que lo exigen.
El nombre del documento de ocupación cambia según el territorio. El Ministerio de Derechos Sociales, Consumo y Agenda 2030 recuerda que quien compra una vivienda nueva a una promotora tiene derecho a recibir la documentación que acredita que puede ocuparse legalmente: licencia de primera ocupación, cédula de habitabilidad u otro equivalente, y puede exigir copia al contratar, a costa del vendedor.
Cómo se tramita en Cataluña y en Cambrils
Cambrils está en la provincia de Tarragona, así que la pieza clave es la cédula de habitabilidad de primera ocupación. Según la Generalitat de Catalunya, esta cédula acredita que la vivienda nueva cumple las condiciones mínimas de habitabilidad, sirve para transmitirla y para dar de alta agua, electricidad, gas y telecomunicaciones. La solicitud requiere el certificado final de obra y habitabilidad con sus anexos y la comunicación previa de primera ocupación al ayuntamiento.
El orden habitual es este:
- Los técnicos terminan la obra y firman el CFO con sus anexos.
- El certificado se visa en el colegio profesional y se deposita la documentación de seguimiento.
- El promotor comunica la primera ocupación al ayuntamiento y solicita la cédula.
- Con la cédula, se escritura y se dan de alta los suministros.
La gestión suele hacerla el promotor o la constructora, y a menudo está incluida en sus honorarios. Un particular también puede pedir la licencia ante el ayuntamiento aportando el CFO y otros documentos técnicos, pero en una compra sobre plano o en promoción lo normal es que lo tramite quien vende.
Los ayuntamientos añaden sus propios requisitos. El procedimiento municipal de Valencia es un buen ejemplo: además de la tasa y el certificado final de obras e instalaciones, pueden pedirse certificados de suministros definitivos, eficiencia energética, acústica o incendios. En Cambrils conviene consultar al propio ayuntamiento qué exige en cada caso, porque las tasas y los formularios cambian.
Si quieres profundizar en esta parte, tenemos una guía específica sobre si necesitas la cédula de habitabilidad en Cataluña.
Papeles que se juntan al final
Cuando compras desde el extranjero o con hipoteca, el banco pide documentación en paralelo: identificación, NIE, justificantes de ingresos y la propia documentación del inmueble. Si estás ordenando los documentos para el NIE y la hipoteca en España, hazlo con tiempo: coincidir con la fecha de la escritura sin tener el NIE listo es un retraso evitable.
Qué puede retrasar o bloquear el certificado
Los retrasos más habituales no son técnicos sino de tramitación:
- Diferencias entre lo construido y lo proyectado. Si hubo cambios, deben estar descritos en el primer anexo y ser compatibles con la licencia. Si no lo son, hay que legalizar la modificación antes de certificar.
- Documentación pendiente. Faltan ensayos, certificados de instalaciones o el libro del edificio.
- Discrepancias económicas entre técnicos y promotor. El Real Decreto 129/1985 reconoce que la falta de certificado puede venir de estos conflictos y prevé procedimientos supletorios para no perjudicar a terceros adquirentes.
- Visado o depósito sin completar en el colegio profesional.
Si eres comprador, la consecuencia práctica es clara: sin CFO no hay licencia ni cédula, y sin ellas no puedes dar de alta la luz ni el agua de forma regular. Por eso tiene sentido vincular parte del pago a la entrega de la documentación; lo detallamos en cómo se estructuran los pagos de una obra nueva y qué garantías exigir.

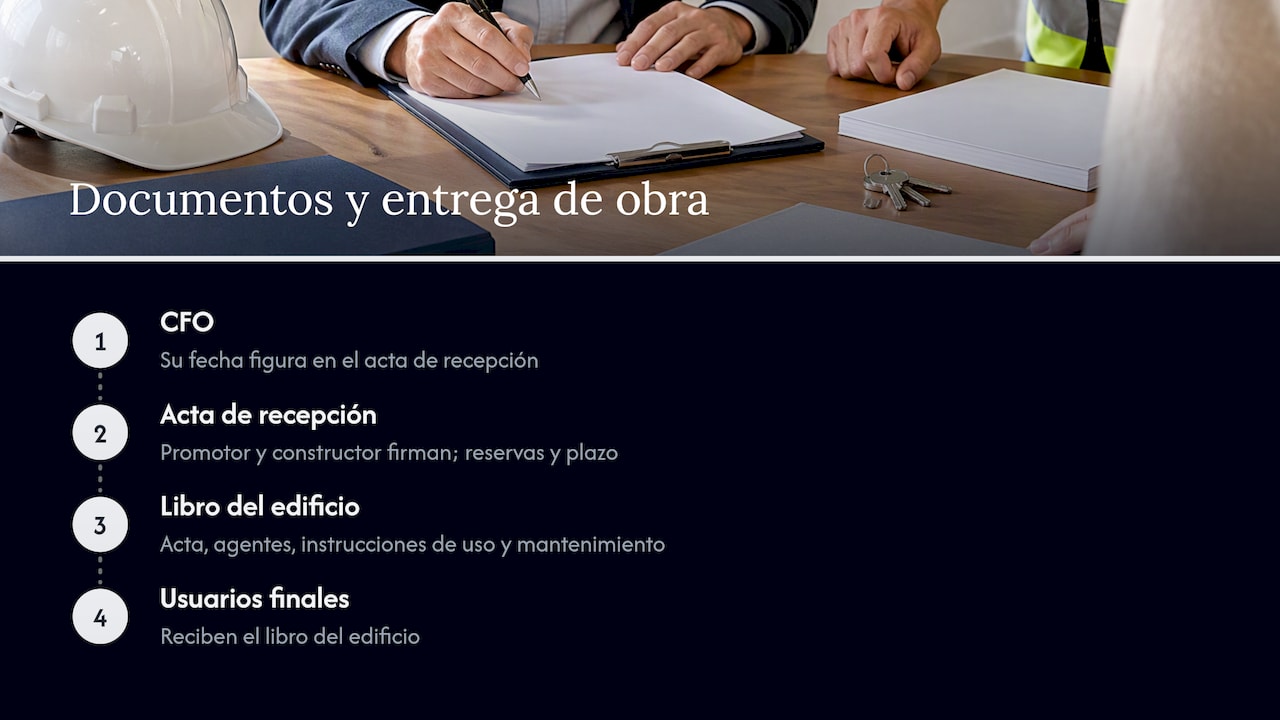

Del CFO a las llaves: acta de recepción y libro del edificio
El CFO no es lo único que cierra una obra. La recepción se documenta con un acta que firman al menos promotor y constructor. Según la LOE, el acta debe indicar la fecha del certificado final, si hay reservas, cuáles son objetivamente y el plazo para subsanarlas. La ley también permite rechazar motivadamente la recepción si la obra no está terminada o no se ajusta al contrato. El acta de recepción puede recoger además plazos para reparar defectos y garantías.
El libro del edificio reúne, como mínimo, el acta de recepción, la identificación de los agentes intervinientes y las instrucciones de uso y mantenimiento, y debe entregarse a los usuarios finales. Pídelo: es el manual de tu casa.

La entrega de llaves tiene sus propias trampas. Las repasamos en nuestro artículo sobre la entrega de llaves en obra nueva.
Lista de repasos de una vivienda de obra nueva
Un repaso es un defecto menor de acabado o funcionamiento que el constructor debe corregir sin que afecte a la validez de la obra. Tu mejor herramienta es una lista escrita, con fotos, firmada antes de aceptar la entrega. Nuestro checklist de revisión de entrega de vivienda es más completo; esta es la versión resumida.
Qué llevar a la revisión
El proyecto o los planos, la memoria de calidades, las modificaciones pactadas durante la obra, el móvil para fotos, papel o una app para anotar, un cargador pequeño para probar enchufes y un metro. Algunas constructoras publican guías sobre qué revisar antes de recibir una vivienda que sugieren esta misma preparación.
Qué revisar, estancia por estancia
- Paredes y techos: con luz natural, busca manchas, desconchones, diferencias de tono, grietas y zonas sin rematar. Una fisura o una mancha persistente puede ser señal de humedad: no es un simple repaso, anótala aparte.
- Suelos y revestimientos: baldosas huecas (golpea suavemente), piezas rotas, juntas irregulares, desniveles y rodapiés mal colocados.
- Carpintería y cerraduras: abre y cierra todas las puertas y ventanas; comprueba holguras, bisagras, persianas y cierres.
- Electricidad: enchufes, interruptores, luces, cuadro general y timbre.
- Fontanería y baños: abre todos los grifos, tira de las cisternas, comprueba presión, desagües y que no haya fugas bajo los lavabos.
- Climatización y ventilación: pon en marcha el aire acondicionado o la calefacción y revisa extractores.
- Exteriores, terraza y garaje: impermeabilización visible, desagües, barandillas, puertas de garaje, jardín y piscina si los hay.
- Medidas y calidades: compara lo instalado con la memoria de calidades: marcas, acabados, electrodomésticos incluidos.
Cómo documentar los defectos
- Haz una foto general y otra de detalle de cada defecto, con algo que dé escala.
- Numera cada incidencia en una hoja con estancia, descripción y foto asociada.
- Pide que el representante de la promotora firme la lista y quédate con copia.
- Que el acta de recepción o un anexo recoja la lista y un plazo concreto de reparación.
- Si el plazo no se cumple, reclama por escrito, con las fechas y la solución que pides.
Quién corrige y cuándo reclamar aparte
Frente a ti, la promotora coordina la entrega y la documentación. La corrección material suele corresponder al constructor o contratista, según el defecto y lo pactado. Si los plazos se incumplen, reclama por escrito y, después, acude a consumo, al arbitraje si procede o a los tribunales.
Los defectos que afectan a habitabilidad, seguridad o estructura, o los daños que no estén claramente incluidos en los repasos, requieren una reclamación técnica y jurídica separada conforme a la LOE. Ahí no basta con la lista: consulta con un abogado especializado en construcción o con un perito técnico antes de firmar la recepción sin reservas.

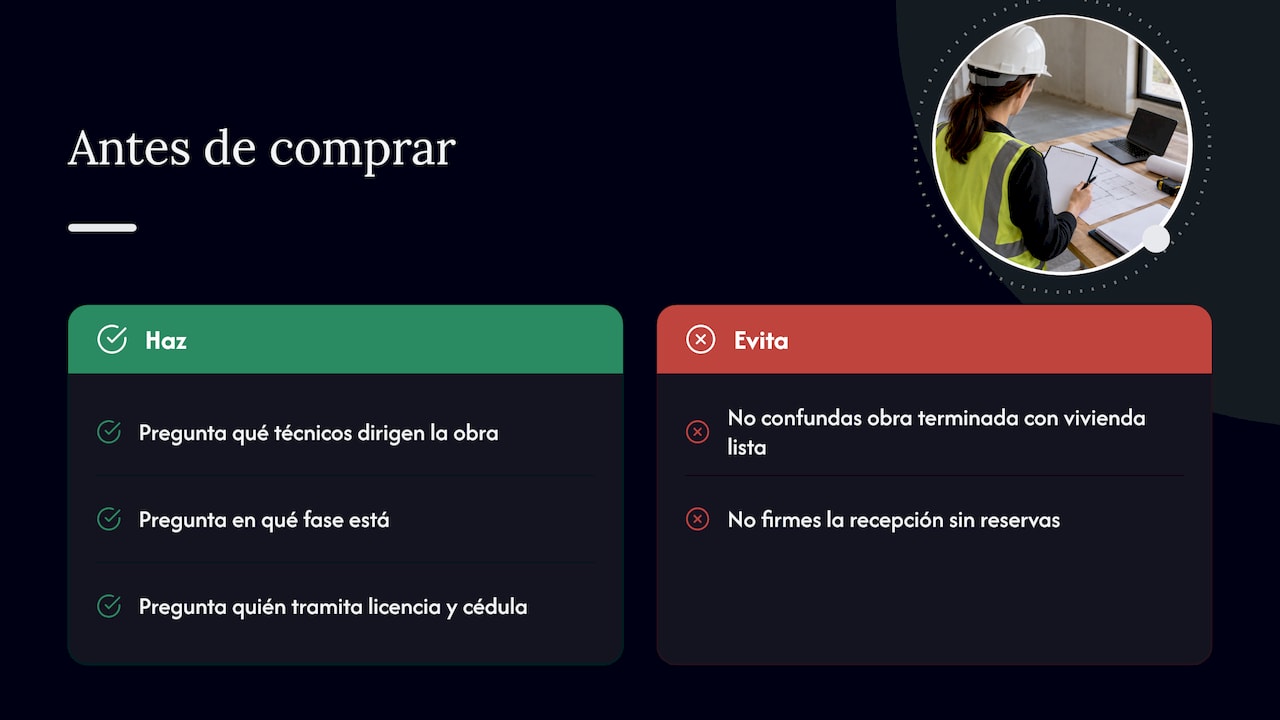

Nuestra opinión: qué mirar antes de comprar
En la Costa Dorada vemos con frecuencia que el comprador se fija en las calidades, la orientación y el precio, y deja el CFO para el final. Nuestro consejo es el contrario. Antes de reservar una promoción, pregunta qué técnicos dirigen la obra, en qué fase está y quién tramita la licencia y la cédula. Una promotora que responde con claridad suele entregar mejor.

Segundo, no confundas “obra terminada” con “vivienda lista para vivir”. Entre la última mano de pintura y la llegada de la luz hay documentos, visados y plazos municipales que pueden alargarse. Cuenta con ello si tienes que dejar un alquiler o si compras como segunda residencia y quieres estrenar en una fecha concreta.
Tercero, no firmes la recepción sin reservas por presión de calendario. Una lista de repasos bien hecha y fechada es la forma más sencilla de proteger tu compra. Para el contexto general de la operación, tenemos una guía sobre los requisitos para adquirir obra nueva en Cambrils.
— Oscar
Compra con la documentación clara
En Costacambrils trabajamos con vivienda de obra nueva y de reventa en Cambrils y alrededores: pisos, apartamentos, casas adosadas, pareadas, unifamiliares, chalets, villas y terrenos. Te ayudamos a comprobar qué documentación existe, qué falta y qué debes pedir antes de reservar, y te acompañamos con asesoramiento legal y gestión integral hasta la entrega.

Si estás mirando una promoción o una casa concreta, explora nuestras propiedades en la Costa Dorada y cuéntanos cuál te interesa: revisamos contigo el estado de la licencia y del certificado antes de dar ningún paso.
Preguntas frecuentes
¿Quién paga el certificado final de obra?
Lo paga el promotor, porque forma parte de los honorarios de los técnicos que dirigen la obra y de los costes de la promoción. Como comprador de vivienda nueva no deberías abonarlo aparte. Si el contrato lo repercute en tu precio, pide que figure por escrito.
¿Es lo mismo el certificado final de obra que la licencia de primera ocupación?
No. El certificado lo firman los técnicos y acredita que lo construido se ajusta al proyecto y a la licencia. La licencia de primera ocupación la concede el ayuntamiento y autoriza el uso del edificio. El primero es requisito para obtener la segunda, y en Cataluña también para la cédula de habitabilidad.
¿Puedo comprar una vivienda sin certificado final de obra?
Legalmente puede ser un problema, porque sin él no se obtienen la licencia ni la cédula y no se pueden dar de alta los suministros de forma regular. Si la promotora te ofrece firmar sin él, pide asesoramiento legal antes y valora condicionar parte del pago a su entrega. En una vivienda de reventa, lo que debes comprobar es la cédula o el documento de habitabilidad vigente.
¿Qué hago si detecto defectos después de la entrega?
Comunícalos por escrito a la promotora, con fotos y fechas, y pide un plazo de reparación. Los defectos menores se tratan como repasos. Si afectan a la seguridad, la estructura o la habitabilidad, conviene una valoración técnica y jurídica separada al amparo de la LOE.
Fuentes
- Real Decreto 314/2006, Código Técnico de la Edificación (BOE, texto consolidado)
- Ley 38/1999 de Ordenación de la Edificación (BOE, texto consolidado)
- Código Técnico de la Edificación, Parte 1
- Artículo 12 de la Ley de Ordenación de la Edificación
- Normativa común sobre regulación del visado colegial
- Certificado final de obra, Tinsa
- Licencia de primera ocupación, Tinsa
- Vivienda nueva: documentación de ocupación, Ministerio de Derechos Sociales, Consumo y Agenda 2030
- Cédula de habitabilidad de primera ocupación, Generalitat de Catalunya
